כתב כמויות
כתב כמויות (Bill of Quantities – BOQ) הוא מסמך יסוד בניהול פרויקטי בנייה ותשתיות. הוא אינו רק רשימה של חומרים, אלא מהווה את המסמך המגשר בין התכנון ההנדסי המפורט לבין ההתקשרות הכלכלית והביצועית. ה-BOQ הוא רשימה שיטתית ומפורטת של כל הפריטים, החומרים ועבודות הביצוע הנדרשים להשלמת הפרויקט, החל מעבודות עפר ופיתוח קרקע ועד עבודות גמר ומערכות.
הגדרת כתב כמויות ותפקידו האסטרטגי
בשלבים המוקדמים של הפרויקט, כתב הכמויות מאפשר אומדן עלויות גולמי. ככל שהתכנון מתקדם ומאושרות תוכניות עבודה ומפרטים טכניים, המסמך הופך למסמך חוזי בעל משמעות משפטית מכרעת. כתב הכמויות מחייב מבחינה משפטית כאשר הוא חתום על ידי הצדדים ומצורף לחוזה הבנייה, והוא כולל את כל הפרטים והמפרטים הנדרשים לביצוע.
הפונקציה הכלכלית והניהולית של ה-BOQ רחבה: הוא מאפשר ליזם לתכנן את התקציב במדויק, להבטיח ניהול תזרים מזומנים נכון, ולסייע לקבלנים להגיש הצעות מחיר מדויקות ומפורטות למכרז. בנוסף, הוא משמש כבסיס להתחשבנות שוטפת וככלי חיוני לניהול שינויים ותוספות בפרויקט. מסמך איכותי זה מאפשר ניתוח מעמיק של עלויות הפרויקט, איתור אפשרויות לחיסכון וביצוע ניתוח עלות-תועלת לאלטרנטיבות תכנוניות.
כתב כמויות ככלי להקצאת סיכונים ואינטגרציה הנדסית
הדיוק בכתב הכמויות קריטי לניהול סיכוני הפרויקט. כתב כמויות מקצועי מאפשר זיהוי מוקדם של סיכונים תכנוניים וחוסרים, ובכך תורם לניהול סיכונים כלכלי יעיל. תכנון לקוי או שגוי של ה-BOQ עלול להוביל לתכנון תקציבי לא מדויק ואף להשהיית עבודות הבנייה בשל חוסר תקציבי.
מעבר להיבט הכלכלי, תהליך הכנת כתב הכמויות משמש ככלי אינטגרציה מחייב עבור כלל הדיסציפלינות התכנוניות בפרויקט (אדריכלות, קונסטרוקציה ומערכות). דרישת הפירוט המבנית של ה-BOQ מכריחה את המתכננים השונים לתאם את עבודתם בצורה שיטתית. אם דיסציפלינה מסוימת משמיטה שלב הכנה חיוני – לדוגמה, צינורות חשמל הנדרשים בתוך יציקת הבטון – חוסר זה יתגלה וידרוש תיקון כבר בשלב יצירת ה-BOQ לקראת המכרז. תהליך זה של ניסוח ה-BOQ למעשה מאמת את תיאום חבילת התכנון ההנדסית כולה.
הכנת כתב כמויות
כתב כמויות (Bill of Quantities – BOQ) הוא מסמך יסוד בניהול פרויקטי בנייה ותשתיות. הוא אינו רק רשימה של חומרים, אלא מהווה את המסמך המגשר בין התכנון ההנדסי המפורט לבין ההתקשרות הכלכלית והביצועית. ה-BOQ הוא רשימה שיטתית ומפורטת של כל הפריטים, החומרים ועבודות הביצוע הנדרשים להשלמת הפרויקט, החל מעבודות עפר ופיתוח קרקע ועד עבודות גמר ומערכות.
הגדרת כתב כמויות ותפקידו האסטרטגי
בשלבים המוקדמים של הפרויקט, כתב הכמויות מאפשר אומדן עלויות גולמי. ככל שהתכנון מתקדם ומאושרות תוכניות עבודה ומפרטים טכניים, המסמך הופך למסמך חוזי בעל משמעות משפטית מכרעת. כתב הכמויות מחייב מבחינה משפטית כאשר הוא חתום על ידי הצדדים ומצורף לחוזה הבנייה, והוא כולל את כל הפרטים והמפרטים הנדרשים לביצוע.
הפונקציה הכלכלית והניהולית של ה-BOQ רחבה: הוא מאפשר ליזם לתכנן את התקציב במדויק, להבטיח ניהול תזרים מזומנים נכון, ולסייע לקבלנים להגיש הצעות מחיר מדויקות ומפורטות למכרז. בנוסף, הוא משמש כבסיס להתחשבנות שוטפת וככלי חיוני לניהול שינויים ותוספות בפרויקט. מסמך איכותי זה מאפשר ניתוח מעמיק של עלויות הפרויקט, איתור אפשרויות לחיסכון וביצוע ניתוח עלות-תועלת לאלטרנטיבות תכנוניות.
כתב כמויות ככלי להקצאת סיכונים ואינטגרציה הנדסית
הדיוק בכתב הכמויות קריטי לניהול סיכוני הפרויקט. כתב כמויות מקצועי מאפשר זיהוי מוקדם של סיכונים תכנוניים וחוסרים, ובכך תורם לניהול סיכונים כלכלי יעיל. תכנון לקוי או שגוי של ה-BOQ עלול להוביל לתכנון תקציבי לא מדויק ואף להשהיית עבודות הבנייה בשל חוסר תקציבי.
מעבר להיבט הכלכלי, תהליך הכנת כתב הכמויות משמש ככלי אינטגרציה מחייב עבור כלל הדיסציפלינות התכנוניות בפרויקט (אדריכלות, קונסטרוקציה ומערכות). דרישת הפירוט המבנית של ה-BOQ מכריחה את המתכננים השונים לתאם את עבודתם בצורה שיטתית. אם דיסציפלינה מסוימת משמיטה שלב הכנה חיוני – לדוגמה, צינורות חשמל הנדרשים בתוך יציקת הבטון – חוסר זה יתגלה וידרוש תיקון כבר בשלב יצירת ה-BOQ לקראת המכרז. תהליך זה של ניסוח ה-BOQ למעשה מאמת את תיאום חבילת התכנון ההנדסית כולה.
עריכת כתב כמויות
עריכת כתב כמויות זו למעשה טבלה היררכית המחולקת לפרקים ותתי-פרקים לפי מקצועות וסוגי עבודה. המבנה הפורמלי מאפשר קטלוג ואחידות, והוא הבסיס שעליו נבנית הצעת המחיר.
מרכיבי הליבה של סעיף בודד
כל סעיף ב-BOQ כולל שש עמודות מרכזיות, המגדירות את העבודה הנדרשת לצורך תמחור והתחשבנות:
- מספר סעיף/מק"ט: מבנה מספרי היררכי המקשר את הפריט לפרק (לדוגמה, 01.02.1.150 ). מספור זה מאפשר קישור קטלוגי למחירונים מקובלים בענף (כגון מחירון מחירון נת"י או דקל ).
- תיאור סעיף: תיאור מילולי מפורט של העבודה. התיאור כולל דרישות מפרטיות, סוגי חומרים, מידות ודגמים.
- יחידת מידה (UoM): היחידה שבה נמדדת העבודה, כגון מ"ר (מטר רבוע), מ"ק (מטר מעוקב), מ"א (מטר אורך), יחידה/יח', טון או קומפלט.
- כמות: הכמות המצטברת המדויקת של אותו סעיף בפרויקט, לאחר חישוב על ידי הכמאי (בדיוק עד שתי ספרות).
- מחיר יחידה: התמורה הכספית עבור יחידת המידה, המוגשת על ידי הקבלן. המחיר כולל את כל העלויות הישירות (חומרים, עבודה, מיכון) והעקיפות (תקורת אתר, תקורת חברה ורווח קבלני) הדרושות לביצוע מושלם של הסעיף.
- סה"כ: סכום הסעיף, המתקבל מהכפלת מחיר היחידה בכמות.
סוגי עבודות ואופני מדידה מיוחדים
כתב הכמויות בפרויקטי תשתיות ופיתוח מתייחס לכלל מרכיבי התכנון, והוא מורכב מפרקים ספציפיים לתחום ההנדסה האזרחית:
- עבודות עפר (פרק 01): חישוב נפחים (מ"ק) עבור חפירה, מילוי וחישוף, בהתבסס על השוואה בין מצב קיים למצב מתוכנן. זהו בסיס הכרחי לתמחור נכון של כבישים, מאגרים ופיתוח שטח.
- עבודות שלד אזרחי ותשתיות יציקות: חישוב כמויות עבור חומרי תשתית קשיחים כגון בטון, ברזל ורכיבים טרומיים, הנדרשים לביסוס כבישים, קירות תומכים, גשרים או יציקות בטון מתחת לפני הקרקע.
- מערכות תת-קרקעיות (קווי מים, ביוב ותיעול): חישוב רכיבי התשתית התת-קרקעית (כגון קווי מים, ביוב וניקוז, פרק 57) נעשה לרוב במטר אורך (מ"א) עבור הצנרת עצמה, ובשיטת קומפלט/יחידה עבור מתקני תברואה (כגון שוחות ביוב, קולטנים או בריכות ביקורת).
- מערכות עיליות (חשמל, תאורה ותקשורת): כוללות חישוב של תאורת רחוב, תשתיות תקשורת ושילוט, הנמדדים במטר אורך או יחידה/קומפלט, בהתאם לדרישות המפרט הרלוונטי.
חישוב כתב כמויות
חישוב כתב כמויות הוא תהליך מדויק והוא אינו רק כלי תכנוני, אלא מסמך בעל משמעות משפטית מכרעת, במיוחד בקביעת התמורה לקבלן ופתרון סכסוכים הנוגעים לעלויות והיקף העבודה.
מעמד כתב הכמויות בחוזים: מדידה מול פאושלי
ענף הבנייה בישראל מאופיין בשני סוגי חוזים עיקריים, המגדירים את מעמד ה-BOQ באופן שונה:
א. חוזה למדידה (Measurement Contract)
זהו מודל המבוסס על עיקרון הדיוק. כתב הכמויות מהווה חלק בלתי נפרד מהחוזה, והתמורה לקבלן מחושבת על פי העבודה שבוצעה בפועל. במודל זה, אם תכולת העבודה בפועל גדלה, הקבלן מתוגמל, ואם תכולת העבודה קטנה, המזמין אינו משלם על עבודה שלא בוצעה. ה-BOQ הוא הבסיס לחישוב התשלומים המגיעים לקבלן.
ב. חוזה פאושלי (Lump Sum Contract)
מטרת חוזה זה היא להבטיח ודאות תקציבית מראש, באמצעות קביעת מחיר כולל וקבוע (Fixed Price). בחוזה פאושלי, התמורה מנותקת מהמדידה המדויקת של העבודה. עם זאת, ה-BOQ עדיין ממלא תפקיד קריטי: הוא מגדיר באופן מדויק את היקף העבודה (SOW) ואת הבסיס העובדתי עליו הסכימו הצדדים.
בתי המשפט קבעו כי גם כאשר מדובר בחוזה פאושלי, התשלום הקבוע מבוסס על נתונים ספציפיים כגון התוכניות, המפרטים וכתב הכמויות. עצם קיומו של כתב כמויות מפורט מחזק את הטענה כי המסמך מהותי לעניין חישוב מחירים ושימוש בו במקרה של שינויים. במודל זה, ה-BOQ משמש כמעין "מנגנון אזעקה חוזי" – אם בסיס הנתונים משתנה באופן משמעותי (למשל, שינוי מהותי בתוכניות הבנייה), נוטים בתי המשפט "לפתוח" את המחיר הפאושלי ולאפשר תשלום נוסף לקבלן עבור עבודות שחרגו מהתכולה המקורית.
ניהול תשלומים, שינויים ופתרון סכסוכים
לאורך חיי הפרויקט, כתב הכמויות משמש כלי תכנון וניהול תקציבי. הקבלן מגיש חשבונות חלקיים המפרטים את הכמויות שביצע באותה תקופה, והתשלומים נגזרים מהחישובים הללו.
אישור חשבונות חלקיים ובקרת איכות
הליך אישור החשבונות החלקיים הוא קריטי לניהול תזרים המזומנים של הקבלן. המפקח מטעם היזם אחראי לבדיקת הכמויות והאימות כי הן בוצעו בהתאם לאופני המדידה והדרישות המפרטיות. דרישה זו לאימות הכמויות הופכת את תהליך התשלום לכלי עקיף לבקרת איכות: אישור כמות מסוימת מחייב את המפקח לוודא שהעבודה שבוצעה עומדת בדרישות האיכות והתקנים הרלוונטיים (למשל, תקן ישראלי 118 לבטון ).
סכסוכים משפטיים
כתב הכמויות הוא מסמך מרכזי בפתרון סכסוכים. במקרה של תביעה על עבודות נוספות, על הקבלן להוכיח כי העבודות שביצע חרגו במפורש מתכולת העבודה שהוגדרה ב-BOQ. בתי המשפט נדרשים לעיתים קרובות להכריע האם שינוי שבוצע באתר, כתוצאה מטעות בתוכניות או עקב שינוי דרישות, מצדיק תוספת מחיר או האם הוא נכלל במחיר הפאושלי המקורי. הדיוק והפירוט ב-BOQ ובמפרטים הנלווים הם העוגן המשפטי הקובע את הגבולות הללו.
מעוניינים שנבצע עבורכם כתב כמויות מקצועי ומדויק המותאם לפרויקט שלכם?
כחברת INSPECTOR נשמח ללוות אתכם בכל שלב ולספק פתרון הנדסי, כלכלי וביצועי המבוסס על ניסיון ומומחיות רחבה.

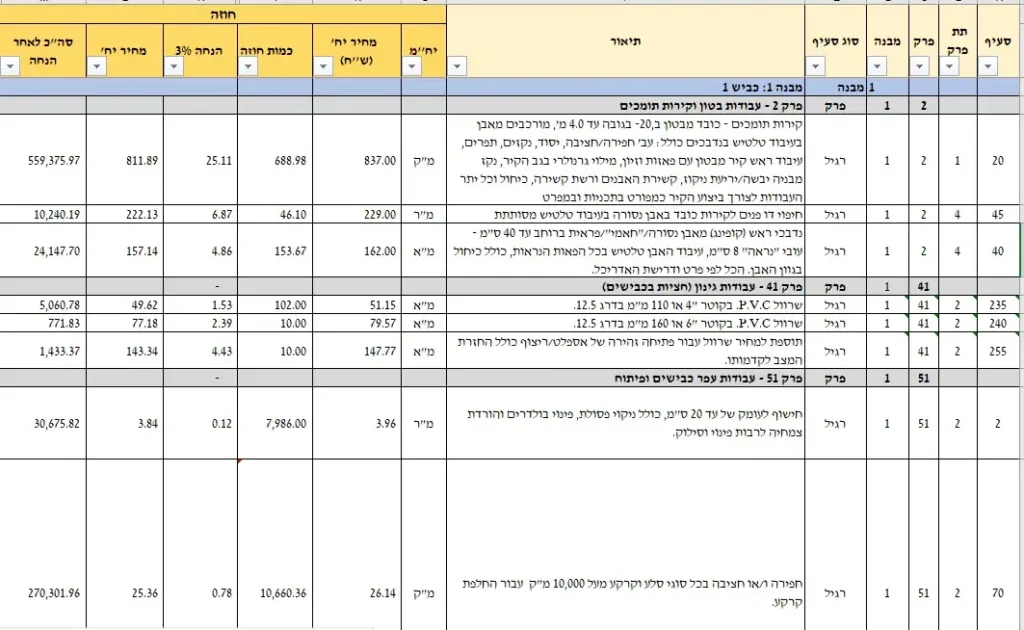

כתב כמויות לדוגמא
שאלות נפוצות - כתב כמויות
מה זה כתב כמויות בעידן הדיגיטלי?
כתב כמויות דיגיטלי הוא לא רק טבלה עם מספרים — אלא מערכת חכמה שמתרגמת תכנון הנדסי למידע מדויק בזמן אמת. באמצעות מערכת Inspector, הנתונים נמשכים אוטומטית מקובצי AutoCAD ומוצגים על גבי שכבות GIS, כך שניתן לראות את כמויות החומרים, העלויות והשלבים בצורה ויזואלית וברורה.
איך השיטה החדשה של Inspector משנה את הדרך שבה מכינים כתב כמויות?
במקום להזין נתונים ידנית ולחפש שגיאות, המערכת מחשבת את הכמויות ישירות מתוך השרטוטים והמדידות. היא יודעת לזהות חריגות, לחשב תקציבים ולחבר בין תוכניות הביצוע למציאות בשטח. כך כל כתב כמויות הופך ממסמך סטטי לכלי ניהולי חי ונושם.
איך נראית עבודה עם כתב כמויות שמחובר לשטח בזמן אמת?
המערכת מקבלת עדכונים ישירות מהשטח – כל שינוי, תוספת או סטייה מתועדים ומעודכנים מיידית בכתב הכמויות. המשמעות היא שהמפקח, הקבלן והיזם רואים תמיד את אותם נתונים, בלי פערי מידע ובלי צורך בעדכונים ידניים.
איך ניתן להבטיח התאמה מלאה בין כתב הכמויות לתוכניות ההנדסיות?
המערכת משווה בזמן אמת בין הנתונים בתוכניות לבין הנתונים שבשטח. כל שינוי נרשם אוטומטית, והמערכת מתריעה על חריגות בכמויות או במידות. כך נשמרת התאמה מוחלטת בין כתב הכמויות לתכנון המקורי.
כיצד ניתן להפיק דוחות מדויקים ישירות מתוך כתב הכמויות?
במערכת Inspector הדוחות נוצרים באופן אוטומטי – ניתן לבחור טווחי זמן, שלבי עבודה או תחומים ספציפיים ולקבל דוחות ביצוע, עלויות וחריגות בלחיצה אחת. הדוחות מבוססים על נתונים חיים ולא על הערכות, כך שהם משקפים את המציאות באופן מדויק.
איך חיבור בין כתב כמויות לפיקוח חכם חוסך כסף וזמן?
כאשר המידע מתעדכן בזמן אמת, ניתן לזהות מוקדם חריגות תקציב, עיכובים או בעיות תיאום. הפיקוח לא מתנהל על סמך ניירת – אלא על סמך דאטה חי. השיטה הזו מצמצמת טעויות, מייעלת את העבודה ומקצרת את זמני הביצוע.
איך כתב כמויות דיגיטלי תורם לשקיפות בין היזם לקבלן?
כל אחד מהצדדים רואה את אותם נתונים במערכת – כמויות, מחירים, אחוזי התקדמות וחשבונות ביצוע. אין מקום לפרשנויות או מחלוקות. השקיפות הזו מייצרת אמון ומבטיחה שכל שלב מתבצע לפי ההסכם.
איך ניתן להשתמש בכתב כמויות ככלי לניהול פרויקט ולא רק לתמחור?
כתב הכמויות של Inspector הוא מערכת ניהול בפני עצמה – הוא מאפשר מעקב אחרי ביצוע בפועל, ניתוח חריגות, תכנון תקציבים עתידיים ובקרה חודשית. הוא הופך ממסמך סגור לפלטפורמה חכמה לניהול שלבי הפרויקט.
כיצד מערכת Inspector מאפשרת בקרה הנדסית וכלכלית מדויקת יותר?
המערכת משלבת בין שכבות הנדסיות (GIS), נתוני כמויות, תכנון ותקציב. החיבור הזה מאפשר לזהות מיידית חוסר התאמות בין תכנון לביצוע ולבצע תיקון בזמן אמת. כך נחסכים משאבים, והפרויקט נשאר על המסלול הנכון.
מהם היתרונות של כתב כמויות חכם בפרויקטים מורכבים או רחבי היקף?
בפרויקטים גדולים, ריבוי גורמים ותחומים יוצר עומס מידע עצום. כתב כמויות דיגיטלי מאפשר לנהל הכול ממקום אחד – לראות את השכבות, הכמויות והסטטוס של כל רכיב בפרויקט. המידע נגיש, מסונכרן ומתעדכן אוטומטית.
איך השיטה החדשה מונעת טעויות תיאום בין תכנון, קבלן ופיקוח?
כאשר כולם עובדים על אותה מערכת, אין מקום לגרסאות שונות או נתונים מיושנים. כל שינוי בתכנון מתעדכן מיידית בכתב הכמויות, והפיקוח בשטח רואה את העדכון בזמן אמת. כך נשמרת זרימה מושלמת של מידע בין כל הגורמים.
מה היתרונות של מערכת מתקדמת לחישוב כמויות בפרויקטים גדולים?
מערכת כזו מרכזת את כל הנתונים במקום אחד. היא מזהה רכיבים מתוך תוכניות, מחשבת אוטומטית כמויות, מפיקה דוחות ומתריעה על חריגות. יתרונה הגדול הוא בשילוב בין נוחות, דיוק ובקרה – כל שינוי בתוכנית מתעדכן מיד, כך שהנתונים תמיד אמינים.
איך חישוב כמויות דיגיטלי משפיע על תהליך קבלת ההחלטות?
כאשר הנתונים מוצגים בזמן אמת, ניתן לקבל החלטות מושכלות מהר יותר. היזם יודע בדיוק כמה חומר נדרש, המפקח יודע מה בוצע בפועל, והקבלן יודע איך לתכנן את השלבים הבאים. כך נמנעים עיכובים ומתקבלות החלטות על בסיס נתונים ולא תחושות.
כיצד ניתן לבצע בקרה תקציבית שוטפת בעזרת כתב כמויות דיגיטלי?
המערכת עוקבת אחרי כמויות שבוצעו בפועל ומשווה אותן לנתוני התכנון. ניתן להפיק דוחות בקרה, לצפות בגרפים ולהבין בכל רגע את מצב התקציב. זהו כלי אסטרטגי שמאפשר קבלת החלטות חכמה וניהול אחראי של כספי הפרויקט.
איך כתב כמויות דיגיטלי משפר את תהליך אישור חשבונות הביצוע?
הפיקוח משתמש בנתונים ישירות מהמערכת – כל סעיף, כמות ונתון נמדדים בזמן אמת. אין צורך בהשוואות ידניות או בבדיקות חוזרות. כל חשבון מאושר לפי הנתונים שבוצעו בפועל, מה שמבטיח דיוק ושקיפות מלאה.
מהו היתרון התחרותי של עבודה בשיטה הדיגיטלית לעומת מסורתית?
בעולם שבו דיוק, מהירות ושקיפות הם חובה, מי שעובד עם מערכות חכמות כמו Inspector נהנה מיתרון מובהק. השיטה מאפשרת לנהל יותר פרויקטים בפחות זמן, לשפר תקשורת ולחסוך במשאבים – וכל זה תוך שמירה על סטנדרט ביצוע גבוה.
